Commissario Crociere Venezia

Nave da crociera

DATI SULLA CROCIERISTICA

Segui gli andamenti dal 2022 ad OGGI

CRONOPROGRAMMA

  • Attività anno 2021

    Avviate procedure affidamento

    Aggiudicazione dei lavori primi 2 approdi

    Avvio studio accessibilità nautica

    Affidata progettazione di fattibilità tecnico-economica primo e secondo approdo Canale Nord e Stazione Passeggeri

  • Attività anno 2022

    Fine lavori adeguamento primo approdo, Banchina Liguria

    Fine lavori adeguamento secondo approdo, Banchina Lombardia

    Operativo un ulteriore approdo a Chioggia

    Conclusione studio accessibilità nautica Canale Malamocco -Marghera

    Efficientamento Banchina di Chioggia – Isola Saloni

    Progettazione miglioramento fruibilità e sicurezza Banchina Liguria e Banchina Lombardia

  • Attività anno 2023

    Affidamento progettazione manutenzione Canale Vittorio Emanuele

    Affidamento progettazione nuovo sito sedimenti

    Completamento progettazione di fattibilità primo e secondo approdo Canale Nord e Stazione Passeggeri

    Affidamento indagini ambientali e caratterizzazione sedimenti

    Avvio progettazione interventi per il miglioramento dell'accessibilità nautica

    Fine lavori miglioramento fruibilità e sicurezza Banchina Liguria e Banchina Lombardia

  • Attività anno 2024

    Affidamento progettazione manutenzione canale Malamocco Marghera

    Affidamento progettazione definitiva/esecutiva e studio impatto ambientale primo e secondo approdo Canale Nord e Stazione Passeggeri

    Affidamento progettazione miglioramento accessibilità nautica (smussi)

  • Attività anno 2025

    Procedura VIA e approvazione nuovo sito sedimenti

    Procedura VIA e approvazione manutenzione Canale Vittorio Emanuele

    Procedura VIA e approvazione manutenzione Canale Malamocco Marghera

    Procedura VIA e approvazione approdi Canale Nord e Stazione Passeggeri

  • Attività anno 2026

    Affidamento e avvio lavori nuovo sito messa a dimora sedimenti

    Affidamento e avvio lavori manutenzione Canale Vittorio Emanuele

    Affidamento e avvio lavori di manutenzione Canale Malamocco Marghera

    Affidamento e avvio lavori approdi Canale Nord e Stazione Passeggeri

  • 2027
    Conclusione di tutte le opere

    Studi idrogeologici, geomorfologici e archelogici volti alla salvaguardia di Venezia e della sua laguna

    Fine lavori primo e secondo approdo Canale Nord e Stazione Passeggeri

    Fine lavori manutenzione Canale Vittorio Emanuele

    Fine lavori manutenzione canale Malamocco Marghera

    Fine lavori interventi miglioramento accessibilità nautica

APPRODI TEMPORANEI

APPRODI TEMPORANEI
PER LE NAVI DA CROCIERA A VENEZIA

Realizzazione di 5 approdi temporanei nell’area di Marghera.

LEGGI DI PIU'  →

In Evidenza

11 Lug 2025
Terminal Canale Nord Sponda Nord

Il 7 luglio 2025 il Ministero dell’Ambiente e della Sicurezza Energetica ha comunicato al Commissario la procedibilità della Valutazione di Impatto Ambientale relativo “Realizzazione di …

Leggi di più
11 Lug 2025
Nuovo sito per la messa a dimora dei sedimenti

Prosegue la procedura VIA per la realizzazione dell’“Intervento per la messa a dimora di sedimenti lagunari lungo il Canale Malamocco”. Il 29 giugno 2025 il …

Leggi di più
11 Lug 2025
Intervento di dragaggio del canale Vittorio Emanuele

Prosegue la procedura VIA per la realizzazione del “Dragaggio del canale di accesso alla Stazione marittima di Venezia” (Canale Vittorio Emanuele III). Il 27 maggio …

Leggi di più

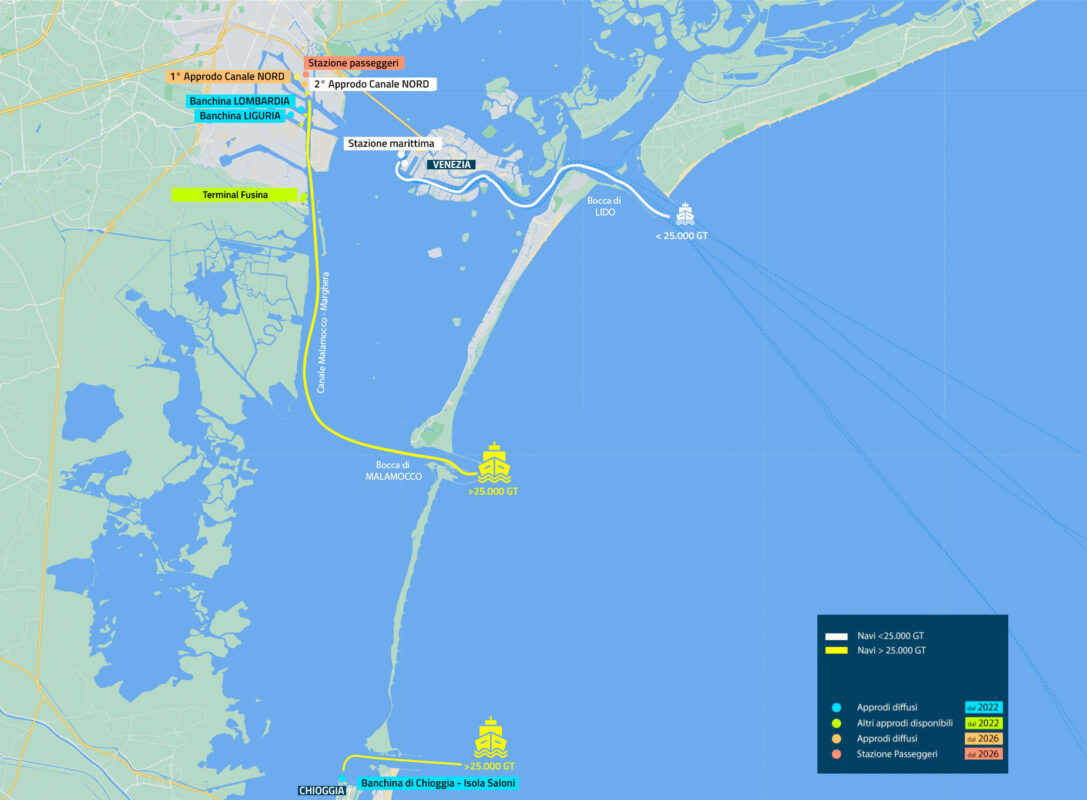

Regolamentazione della crocieristica a Venezia - Approdi attuali e futuri

Con l’obiettivo di tutelare le vie d’acqua di interesse culturale e salvaguardare Venezia, il DL 103 prevede che le navi sopra le 25.000 tonnellate transitino attraverso la Bocca di Porto di Malamocco, e navigando il canale Malamocco-Marghera attracchino presso i nuovi approdi messi in opera/in corso d’opera da parte del Commissario Straordinario.
